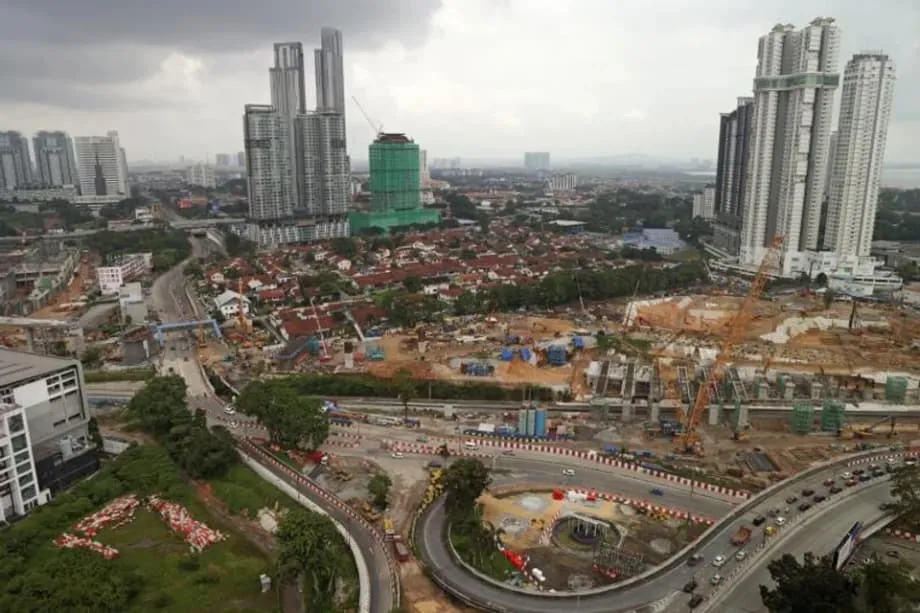

电网延迟阻碍柔佛数据中心热潮,供电接入决定项目去留

阅读约需 8 分钟
电网延迟阻碍柔佛数据中心热潮,供电接入决定项目去留

30%的拒批率暴露电力供应缺口

据Area Market Intelligence,柔佛州2024年拒绝了多达30%的新数据中心申请。随着电力接入延迟开始决定哪些投资项目能够推进,这个马来西亚州属面临的问题已从能发多少电,转变为运营商需要时,电力能否送达新设施。

目录
  1. 30%的拒批率暴露电力供应缺口
  2. 新加坡的限制如何推动投资跨海峡转移
  3. 区域项目公告竞相超前,建设进度却跟不上
  4. 建筑完工后为何仍可能要等数年才能通电
  5. 用水需求让居民加入讨论
  6. 公用设施就绪程度正在改变土地价值
  7. 人工智能芯片管制增添贸易变数
  8. 运营商寻求更快的供电途径
  9. 柔佛州基础设施紧张局势背后的时间线
  10. 核心要点

供需错配的规模十分惊人。据Knight Frank数据,柔佛州已投入运营的数据中心容量约为580兆瓦,而包括早期项目在内的规划容量达到5.8吉瓦。1吉瓦等于1,000兆瓦,因此规划总量接近现有运营容量的10倍。

开发商面临公用事业公司的排期与施工计划不符、变电站基础设施由谁出资建设责任不明,以及开发后期才发现规划问题等困境。因此,投资资金和可用土地已不足以保证项目具备可行性。能否获得可靠的电网接入日期,已成为关键条件。

柔佛州的扩张还受到用水需求、居民抗议以及对先进人工智能芯片加强审查等因素的影响。这些问题彼此交织:设施要为客户提供服务,必须具备电力、冷却系统和设备,因此其中任何一项延误都可能拖住整个投资项目。

截至2025年第二季度,柔佛州已批准42个数据中心项目,总值1,644.5亿林吉特,即390.8亿美元。该州占马来西亚已投运IT容量的78.6%。这些数字说明,柔佛州的延误不仅关系到个别开发商,也会影响马来西亚的数字基础设施发展目标。

广告

新加坡的限制如何推动投资跨海峡转移

新加坡的限制措施推动柔佛州成为数据中心投资热土。这个城邦历来是本地区的主要数字枢纽,但由于电力和水资源严重受限,曾暂停新建数据中心三年,直至2022年1月。

此后,新加坡推出《绿色数据中心路线图》,并批准新增300兆瓦容量。但在严格的可持续发展要求和土地紧缺的制约下,增长仍然有限。

与新加坡的岛屿资源限制相比,柔佛州土地成本更低、资源更充足,还能接入邻近金融中心的光纤网络。柔佛州就在柔佛海峡对岸,地理位置使其既能靠近新加坡的数字网络,又适合扩大业务。

随之而来的投资热潮给当地基础设施带来越来越大的压力。Kenanga Investment Bank Berhad预计,到2035年,马来西亚数据中心的耗电量将相当于全国发电总容量的20%。马来西亚计划新增6至8吉瓦天然气发电容量,但要输送这些电力,输电和配电设施升级可能需要数年时间。

区域项目公告竞相超前,建设进度却跟不上

据Knight Frank研究,亚太地区2025年上半年公布了近13吉瓦的数据中心新项目,比上一年增长160%。这些项目需要超过1,800亿美元投资,进一步巩固了该地区作为全球数字基础设施增长最快枢纽的地位。

人工智能和云计算正在推动算力需求。2024年全球数据中心容量需求增长30%,但电力接入和审批延误使建设进度难以跟上项目公告的步伐。

DC Byte表示,已落实的数据中心供应量自2019年以来增长了六倍以上。所谓已落实供应量,是指已取得土地、电力和规划许可的项目。即使作出这些承诺,在建容量的增速也已跟不上项目公告的增速。

DC Byte美洲区董事总经理Colby Cox形容了客户需求与设施建成能力之间的落差,尤其是在美国:

市场并没有降温,而是承诺过多、交付不足。尤其在美国,我们看到意向与执行之间存在明显张力。项目在开工前就已出租,但电网延误和审批受阻不断推迟交付。这不是需求问题,而是开发瓶颈。

Cox的判断表明,竞争优势属于能够让容量投入使用的运营商。柔佛州面临同样的现实考验:宣布建设园区或找到客户,都无法解决电力接入晚于建筑完工的问题。

广告

建筑完工后为何仍可能要等数年才能通电

发电厂生产电力,输电线路负责远距离输送,变电站和变压器则为电力送往本地用户做好准备。柔佛州的瓶颈出现在这条输送链上:即使其他地方有电力供应,特定地点仍可能缺少为大型新客户提供服务所需的基础设施。

波士顿咨询公司分析称,一座典型的绿地数据中心开发周期为两至三年。绿地开发指在新场地上建设。相关的电力并网研究和基础设施升级通常需要四至八年,使建筑施工进度与供电进度之间出现显著落差。

Area Market Intelligence指出,柔佛州有三个薄弱环节:公用事业公司的时间安排与开发商施工计划不符;变电站投资责任不明;规划限制往往要到项目通过初步审批后才显现。

开发商若根据区域发电量数据评估选址,之后可能会发现附近输电基础设施无法承载项目所需负荷。行业将等待可用电力接入的时间称为“通电时间”。在柔佛州,这段等待期正日益决定项目能否推进。

数据中心还需要高度稳定的电力供应,以及特定的电压和频率条件、冗余接入。冗余接入意味着在一条线路故障时还有其他供电路径,有助于维持计算机系统运行。满足这些要求,可能远比单纯增加可用兆瓦数更复杂。

国家电力公司Tenaga Nasional Berhad必须与地方监管机构和私人开发商协调推进这些升级。如果各方缺少明确框架,无法决定谁为新设备买单、谁负责建设,项目就可能停滞。

用水需求让居民加入讨论

一座容量为100兆瓦的数据中心,冷却系统每天用水量约为420万升,相当于数千名居民的用水需求。柔佛州目前仍依赖邻国新加坡供应相当一部分处理后的水,而且曾遭遇多次供水中断。

居民曾在一处数据中心施工现场外抗议,指称存在粉尘污染,并表达对可能出现水荒的担忧。据称,这是马来西亚首次发生针对该行业的大规模公众抗议,显示扩张面临的阻力已不再局限于电力接入流程。

马来西亚工艺大学房地产经济学副教授Muhammad Najib Razali博士表示,监管机构正在释放信号:水和能源的分配必须优先保障居民和关键行业。他称,公用事业资源接入正日益附带条件:

处理后的水和电网电力不再被视为随时可按需获得的资源,而是正变成附带条件的投入,受到用量上限、效率要求和政策审查的约束。

对居民而言,这些条件关系到日常服务能否稳定。对运营商而言,这些条件影响场址能否获得持续运营所需的资源。因此,水和电力分配直接将地方公众关切与投资决策联系起来。

广告

公用设施就绪程度正在改变土地价值

Najib博士表示,能够证明公用设施已准备就绪的土地更具溢价,面临的延误也更少。替代水源、再生水系统或更高能源效率,都可能使一个场址比其他同样具备理想区位的地块更具吸引力。

完全依赖市政供水或常规电力接入的场址面临更大的不确定性。水和能源已从配套基础设施考量因素,转变为影响土地价值和投资风险的首要因素。

据报道,柔佛州正在建设三座新水库和水处理厂,以应对供应压力。政府还提高了数据中心水价,并鼓励运营商使用再生废水。

一些较新的设施采用空气冷却设计,完全不使用水。这类系统需要更多能源,在柔佛州的热带气候下效率也较低。因此,减少对水资源的需求可能会增加保障充足电力供应的难度。

开发商必须统筹考虑这两种资源。电力接入时间较短的场址仍可能面临用水限制,而为避免耗水而设计的设施,可能需要更多电力驱动冷却系统。

人工智能芯片管制增添贸易变数

腾讯、华为和阿里巴巴等中国企业已在柔佛州建立起重要业务布局,吸引它们的正是同样吸引美国企业的区位和基础设施优势。马来西亚放缓数据中心扩张,也影响到中国企业获取受美国出口管制的先进人工智能芯片。

华盛顿方面担心,中国境外的数据中心可能购买受限的英伟达芯片,用于训练支持中国军事应用的人工智能模型。这一问题给已受电力和水资源限制的项目增添了审查压力。

2025年7月,马来西亚宣布,所有美国制造的高性能芯片出口、转运和过境均须申请许可证。转运是指货物经由中间地点抵达目的地;过境则指货物经过某个国家。

监管漏洞在技术上允许中国数据中心进口芯片并在马来西亚境内使用。但随着吉隆坡寻求与华盛顿敲定贸易协议,这些项目受到的审查日益严格,马来西亚决策者因此必须在中国投资与美国的战略关切之间权衡。

柔佛州数据中心发展协调副主席Lee Ting Han表示,中国企业进行重组可能是为了分散客户群,以应对贸易紧张局势变化。他以DayOne脱离母公司GDS Holdings为例。电力延误与芯片规则的不确定性叠加,让人们更难决定在哪里、何时以及为哪些客户建设新容量。

广告

运营商寻求更快的供电途径

微软因遇到类似的电网延误,在墨西哥克雷塔罗设施使用了燃气发电机。这一案例表明,即使是大型科技公司,也可能转向临时化石燃料发电,以便在等待常规电网接入期间维持设施运营。

Vantage Data Centers已与VoltaGrid合作,计划在北美部署超过1吉瓦的天然气微电网容量。微电网是为一个场址或一组场址供电的本地电力系统。拟议中的容量计划在数月内安装,而不是等待数年。

谷歌则在马来西亚采取了不同做法,与TotalEnergies签订了一份为期21年的购电协议。根据马来西亚《企业绿色电力计划》,该协议将从Citra Energies太阳能发电厂采购10亿千瓦时经认证的可再生电力。

谷歌的安排表明,大型云服务运营商正寻求通过长期专属发电来支持其可持续发展目标,并缓解传统公用事业供电带来的部分限制。但签约采购的可再生电力数量,与为特定园区供电的时间安排,仍是规划中需要分别处理的实际问题。

太阳能阵列、电池储能和场内发电也日益受到关注,被视为临时解决方案。位于电表后端的设备在客户侧供电,而不是完全依赖通过更大范围电网输送的电力。

独立供电系统必须满足严格的可靠性要求,要将其扩展到吉瓦级设施,还会带来重大的技术和财务挑战。波士顿咨询公司预计,接入电网的数据中心仍将是首选方案。该公司指出,调整接入流程和合同以降低公用事业公司的投资风险,有助于推动项目落地。开发商也在考虑电网容量充足的次级市场。

柔佛州基础设施紧张局势背后的时间线

随着区域需求扩大、新加坡限制新建项目,以及马来西亚着手管理下一波设施所需的资源和设备,柔佛州当前的限制因素在数年间逐渐形成。

  • 自2019年以来:据DC Byte,已落实的数据中心供应量增长六倍以上。
  • 2022年1月:新加坡为期三年的新建数据中心暂停令结束。
  • 2024年:柔佛州拒绝了多达30%的新申请,全球数据中心容量需求则增长30%。
  • 2025年上半年:亚太地区公布近13吉瓦的项目,比上一年增长160%。
  • 2025年第二季度:柔佛州已批准42个项目,总值1,644.5亿林吉特,即390.8亿美元。
  • 2025年7月:马来西亚宣布,美国制造的高性能芯片出口、转运和过境须申请许可证。
  • 2025年10月:马来西亚原计划推出《可持续数据中心框架》。
  • 2035年:Kenanga预计,数据中心耗电量将相当于马来西亚发电总容量的20%。

《可持续数据中心框架》原计划为资源使用提供更明确的指导方针,并有望简化审批流程。该框架也可能厘清变电站建设责任。截至2026年2月13日,尚无消息确认该框架已推出或公布具体条款,因此其能否缓解上述延误仍不明朗。

广告

柔佛州眼下的挑战,是让施工计划、公用事业投资和资源分配的时间安排相互匹配。新增发电容量能够支撑增长,但项目要将规划中的算力转化为实际运营能力,还需要变电站、输电接入、可靠的冷却方案,以及清晰的设备规则。

核心要点

  • 电网输送延误制约项目开发,柔佛州2024年拒绝了多达30%的新数据中心申请。
  • 规划容量达5.8吉瓦,接近目前约580兆瓦运营容量的10倍。
  • 截至2025年第二季度,该州已批准42个项目,总值1,644.5亿林吉特,并占马来西亚已投运IT容量的78.6%。
  • 一座典型的新数据中心需要两至三年开发,但相关接入研究和基础设施升级可能需要四至八年。
  • 用水需求、居民抗议和更严格的资源分配,正在影响场址选择和投资风险。
  • 马来西亚2025年7月出台的芯片许可要求,为这个本已面临基础设施延误的行业增添了贸易审查压力。
  • 运营商正寻求天然气发电、可再生电力合同、太阳能、电池储能以及电网容量充足的市场。
